概要:2.若施工合同规定:工程工期93天,工期每提前一天奖励施工单位3万元,每延期一天对施工单位罚款5万元。计算按网络进度计划原始方案实施时的综合费用。3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,如表4.2所示。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)。试题五(25分)某地区2004年初拟建一工业项目,有关资料如下:1.经估算国产设备购置费为2000万元(人民币)。进口设备FOB价为2500万元(人民币),到岸价(货价、海运费、运输保险费)为3020万元(人民币),进口设备国内运杂费为100万元。2.本地区已建类似工程项目中建筑工程费用(土建、装饰)为设备投资的23%,2001年已建类似工程建筑工程造价资料及2004年初价格信息,如表5.1所示,建筑工程综合费率为24.74%。设备安装费用为设备投资的9%,其他费用为设备投资的8%,由于时间因素引起变化的综合调整系数分别为0.98和1.16. 3.基本预备费率按8%考虑。表5.12001年已建类似工程建筑工程造价资料及2004年初价格信息表问题1
2004年造价工程师《案例分析》试题,标签:试题,真题下载,http://www.67jzw.com2.若施工合同规定:工程工期93天,工期每提前一天奖励施工单位3万元,每延期一天对施工单位罚款5万元。计算按网络进度计划原始方案实施时的综合费用。
3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,如表4.2所示。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)。
试题五(25分)
某地区2004年初拟建一工业项目,有关资料如下:
1.经估算国产设备购置费为2000万元(人民币)。进口设备FOB价为2500万元(人民币),到岸价(货价、海运费、运输保险费)为3020万元(人民币),进口设备国内运杂费为100万元。
2.本地区已建类似工程项目中建筑工程费用(土建、装饰)为设备投资的23%,2001年已建类似工程建筑工程造价资料及2004年初价格信息,如表5.1所示,建筑工程综合费率为24.74%。设备安装费用为设备投资的9%,其他费用为设备投资的8%,由于时间因素引起变化的综合调整系数分别为0.98和1.16. 3.基本预备费率按8%考虑。
表5.1 2001年已建类似工程建筑工程造价资料及2004年初价格信息表
问题
1.按照答题纸表5.2的给定数据和要求,计算进口设备购置费用。
2.计算拟建项目设备投资费用。
3.试计算:
(1)已建类似工程建筑工程直接工程费、建筑工程费用。
(2)已建类似工程建筑工程中的人工费、材料费、机械台班费分别占建筑工程费用的百分比(保留小数点后两位)。
(3)2004年拟建项目的建筑工程综合调整系数(保留小数点后两位)。
4.估算拟建项目工程建设静态投资。
试题六(30分)
本试题分三个专业(I.土建工程、Ⅱ。工业管道安装工程、Ⅲ。电气安装工程),请任选其中一题作答。若选作多题,按所答的第一题(卷面顺序)计分。
1.土建工程

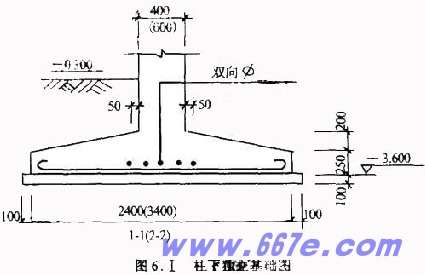

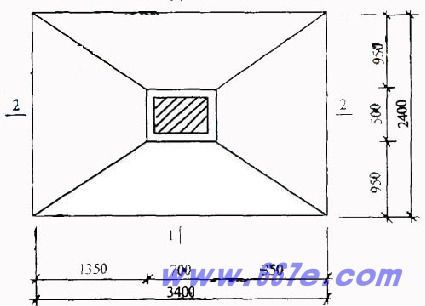

某工程柱下独立基础见图6.1,共l8个。已知:土壤类别为三类土;混凝土现场搅拌,混凝土强度等级:基础垫层Cl0,独立基础及独立柱C20;弃土运距200m;基础回填土夯填;土方挖、填计算均按天然密实土。
问题
1.根据图示内容和《建设工程工程量清单计价规范》的规定,根据表6.1所列清单项目编制±0.00以下的分部分项工程量清单,并将计算过程及结果填入答题纸表6.1.1“分部分项工程量清单”。有关分部分项工程量清单统一项目编码见表6.1:
表6.1 分部分项工程量清单的统一项目编码表
2.某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,工作面每边增加0.3m;自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆土490m3;余土用翻斗车外运200m.该承包商使用的消耗量定额如下:挖1m3土方,用工0.48工日(已包括基底钎探用工);装运(外运200m)1m3土方,用工0.10工日,翻斗车0.069台班。已知:翻斗车台班单价为63.81元/台班,人工单价为22元/工日。 计算承包商挖独立基础土方的人工费、材料费、机械费合价。
3.假定管理费率为l2%;利润率为7%,风险系数为l%。按《建设工程工程量清单计价规范》有关规定,计算承包商填报的挖独立基础土方工程量清单的综合单价。(风险费以工料机和管理费之和为基数计算)
(注:问题2、3的计算结果要带计量单位。)
Ⅱ.工业管道安装工程

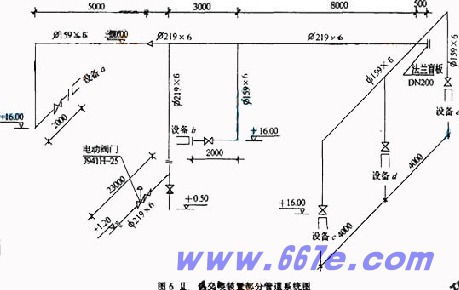

某一化工生产装置中部分热交换工艺管道系统,如图6.Ⅱ所示。
计算该管道系统工程相关费用的条件为:
分部分项工程量清单项目费用合计1770万元,其中人工费l5万元。管理费、利润分别按人工费的50%、60%计。
脚手架搭拆的工料机费用按分部分项工程人工费的7%计,其中人工费占25%;大型机械进出场耗用人工费l万元,材料费3万元,机械费4.9万元;安全、文明施工等措施项目费用总额为40万元。
其他项目清单费用l00万元;规费80万元。
税金按3.41%计。
问题
1.根据图示内容和《建设工程工程量清单计价规范》的规定,编制分部分项工程量清单(不含法兰有关分项),并将计算过程及结果填入答题纸表6.Ⅱ.1“分部分项工程量清单表”。要求编制的分部分项工程量清单统一项目编码见表6.Ⅱ:
表6.Ⅱ 分部分项工程量清单统一项目编码
2.依据上述条件计算单位工程费用,填入答题纸表6.Ⅱ.2“单位工程费用汇总表”。并在表下面列出措施项目清单费用和税金的计算过程(计算式)。(保留两位小数)
说明
1.某一化工厂生产装置中的部分热交换工艺管道系统如图所示,图中标注尺寸标高以m计,其他均以mm计。该管道系统工作压力为2.0MPa. 2.管道:采用20#碳钢无缝钢管,管件:弯头采用成品冲压弯头,三通、四通现场挖眼连接,异径管现场摔制。
